写字楼智能照明的调整,常发生在交付之后:新隔出一间会议室、办公区改变使用时间、希望把午休场景改得更暗,或要求面板改一个按键含义。先判断这项调整能否通过软件完成,还是会牵动灯具、驱动器、照明回路或通信布线,能避免把本应电气改造的问题交给平台配置解决。
控制系统能稳定运行的前提,是平台点位、面板按键、驱动器通道和实际照明回路能够一一追溯。以下按变更控制来区分可配置项与必须先查电气条件的事项。
1. 先填变更判断表
| 变更事项 | 可先在软件或配置层核对 | 何时需要回到电气或现场 | 交付记录应更新 |
|---|---|---|---|
| 修改场景名称、定时计划或已有按键的逻辑 | 平台场景、时钟计划、已有面板与驱动器映射 | 映射关系不清、原回路不满足新的使用范围时 | 场景表、按键定义、配置备份 |
| 调整已有调光区域的亮度策略 | 灯具与驱动器已确认支持调光时的配置 | 灯具或驱动电源不支持相应接口、调光范围不稳定时 | 调光区域表、测试结果 |
| 将一个区域改为独立开关控制 | 现有驱动器通道和回路是否已独立 | 多个空间共用同一照明回路或驱动器通道时 | 回路表、端口表、竣工图 |
| 新增灯具或更换灯具类型 | 不应先以软件点位代替设备核对 | 新灯具、电源、回路功率、控制接口或布线改变时 | 灯具清单、回路表、调试记录 |
| 调整通信设备位置或新增控制点 | 上联与地址配置可在确认设备后调整 | 总线线缆、拓扑、端接、供电或带载条件改变时 | 设备地址表、通信图、配置备份 |
涉及建筑智能化系统的设备安装、配电与接地边界时,可结合弱电智能化工程通用设计说明一起核对。它不能代替灯具、驱动器和最终设备的深化资料。
2. 开关控制改变的是回路通断,0-10V 调光改变的是已具备条件的亮度控制

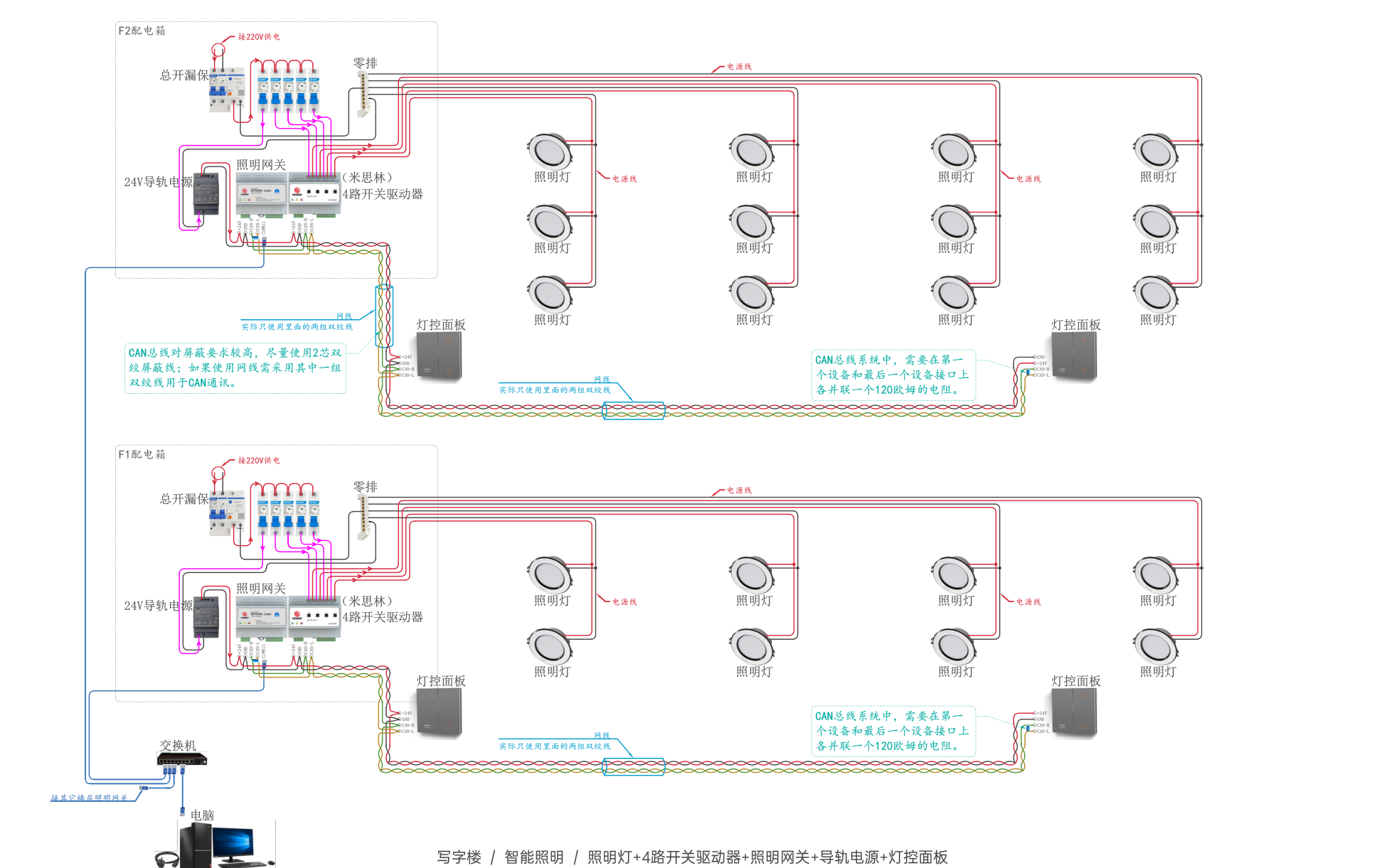

开关控制通常由开关驱动器控制照明回路通断,适合普通灯具按区域开、关。图中的照明网关、24V 导轨电源、开关驱动器、灯控面板和配电箱,表达的是从面板命令到回路执行的关系。修改面板文字或平台场景,并不会改变原本共用的照明回路。

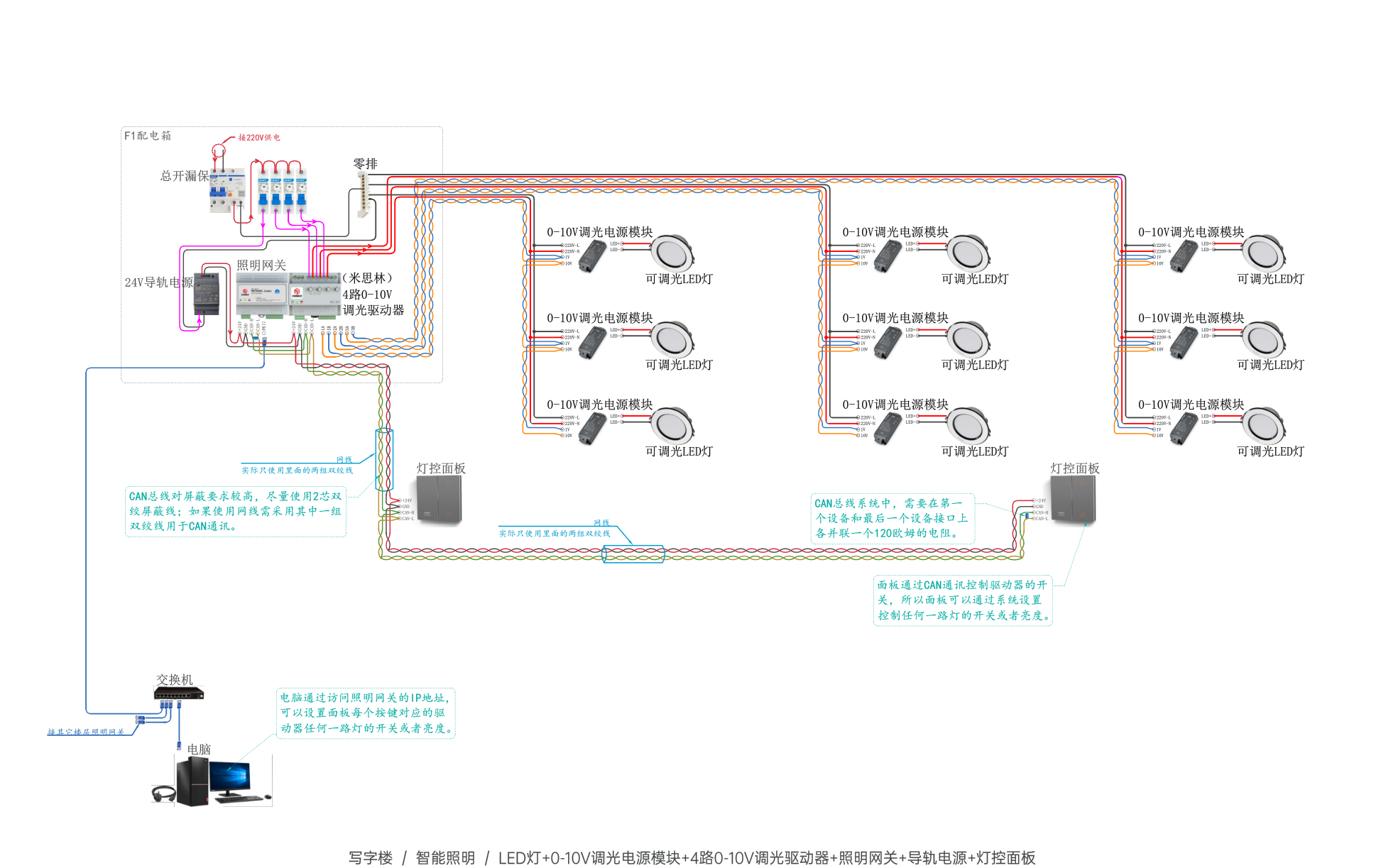

0-10V 调光要求灯具及其驱动电源支持相应接口,并由调光驱动器输出控制信号。它不是把普通开关驱动器改一个软件参数即可实现的功能。不是所有 LED 灯都能直接调光,也不能因为某个面板能显示亮度条,就默认现场灯具、驱动电源和控制线路已经具备调光条件。

当需求从“这个区域分开开关”变成“这个区域调亮度”,变更单应先核对灯具及驱动电源资料、现有驱动器类型、控制线和配电箱内回路关系,再决定配置范围。这样不会在调试阶段才发现软件有指令、灯具却没有可执行的接口。
3. 配电箱与通信总线是变更能否落地的两个边界
智能照明改造中,“控制能通、灯却不按预期动作”往往源于回路没有按区域拆分、零线和回路对应关系不清,或驱动器位置与受控灯具范围不一致。深化或改造前,应先梳理每个配电箱的照明回路、灯具类型、回路功率和控制目标。办公室、会议室、走廊、茶水间及公共区域是否独立控制、定时或联动,也应在平面图与点位表中明确。
图册展示了 CAN 通信、屏蔽双绞线、总线端接和网关上联等思路。不同品牌的系统可能采用 CAN、RS485、KNX、以太网或其他专用总线,线缆规格、拓扑、终端匹配、供电方式和最大带载数量各不相同。施工与改造应以最终设备安装手册和深化图为准;即使使用网线作为通信介质,也必须确认所传信号、线对使用、屏蔽要求及是否允许星型分支,不能因接口外形相似就接入普通网络交换机。
4. 以“配置可追溯、回路可核验”完成验收
验收不只确认某个面板能开灯,而应按变更项逐项闭合:
- 逐回路验证开关动作,并核对面板、平台和驱动器通道指向的是同一实际区域。
- 对调光区域抽检调光范围与最低亮度的稳定性,确认结果与灯具、驱动器条件相符。
- 测试通信中断、恢复及断电恢复后的设备状态是否符合已确认的使用要求。
- 对有联动要求的场景,记录事件来源、控制优先级和手动覆盖后的恢复方式。
- 更新回路表、设备地址表、配置备份、管理员账号和竣工图。
智能照明的价值在于让照明随空间和使用场景工作,同时保留后续调整的依据。会议室场景中照明与显示、扩声及中控的协同关系,可结合校园多功能厅信息化系统方案作为功能组织参考;具体调整仍应从现有回路和设备资料出发。
