  1. 第一章  室内装饰工程施工组织设计方案总则
  2. 第二章  工程概况
  3. 第三章  施工组织指导方针
  4. 第四章  现场管理组织机构、劳动力组织
  5. 第六章 工程施工方案及施工措施

咱们在做弱电工程系统中,难免会接触一些简单的装修工程,如机房建设、安防监控等项目;这种时候一般都需要报送工程实施方案,于是就有了本文档…本装修施工组织设计方案内容较全,一般的工程概况、进度计划、施工方案、管理人员组织、质量保证体系、安全文明施工、成品保护等都有涉及,改改就能用。

第一章  室内装饰工程施工组织设计方案总则

1.1概述

本施工组织设计系为X内装工程专门编制,涉及有关工程概况、进度计划、施工方案、管理人员组织、质量保证体系、安全文明施工、成品保护等方面。希望各有关单位明确本内装工程之设计和施工要点,在施工过程中密切配合,按计划工期保质保量按时完成施工任务。

1.2适用范围

本施工组织设计仅适用于X内部装饰装修工程

1.3编制依据

1.3.1招标文件及招标答疑

1.3.2 X内部装饰装修工程图纸

1.3.3有关建筑装饰工程规范、标准:

  • 《建筑装饰装修工程质量验收规范》GB50210-2001
  • 《建筑工程施工质量验收统一标准》GB50300-2001
  • 《建筑施工安全检查评分标准》JGJ59-99
  • 《施工现场临时用电安全技术规范》JGJ46-88
  • 《建筑项目管理规范》GB/T50326-2001

1.3.4有关建筑装饰施工安全生产、文明施工、环境保护方面的法律、法规和规定等。主要有以下内容:

  • 《中华人民共和国建筑法》
  • 《建设工程质量管理条例》
  • 《中华人民共和国环境保护法》

1.3.5 我公司通过的ISO9001质量认证文件、其他行业认证。

第二章  工程概况

2.1工程概况,略

2.2工程特点

2.2.1 内部装饰装修工程面积大,装饰新颖、简洁,施工单位多,需各个施工单位和工种相互配合,建立共同的施工基准,处理好交叉施工及相互衔接方面的问题,以利于整个工程按计划顺利完成。

2.2.2 内装饰材料较贵重,表面易污染、划伤,因此材料的运输存放施工应慎重,应采取可靠措施,确保材料无污染、划伤现象。并采取切实可行措施对装饰成品进行保护。

2.2.3 根据工程具体特点和现场实际情况,我们在拟定施工组织实施方案时,经过了多方面的统筹考虑和分析辩论,使施工过程能遵循内装饰装修的客观规律,保证施工方案符合工程实际情况,以充分的准备来满足业主的要求,严格保证工程能按计划实施,在确保质量和安全的前提下按计划完成施工任务。

2.3工程工期

工程计划    年  月  日开工,   年  月  日竣工,工期日历天数   天。

2.4工程质量

按国家有关验收规范和验评标准,工程质量达到优良标准。

第三章  施工组织指导方针

3.1 主要指导方针

为保证在计划工期内圆满地完成施工任务,本施工组织设计的主要指导方针是“服务至上,质量争先,科技先导,管理一流”。

3.2 科学组织、精心施工

组建一个高效团结的工程项目部和一支技术熟练、作风过硬的施工队伍,运用先进科学的现代化管理手段,调动企业人力、物力、机械设备等各方面的优势资源,精心组织,与业主、监理、总包和其它施工单位、工种密切配合,根据工期进度要求,从图纸设计、现场测量、材料组织、现场施工实行流水节拍式循环作业,确保工程顺利按时完工。

3.3 质量第一、安全至上

利用公司完善的质量保证体系,制定严格的质量保证制度,充分考虑国家现行有关施工质量验收规范、标准和规定的要求,从人员、材料、机械、环境等方面采取保证质量的措施,实施全员质量管理,确保工程质量达到预定目标。

建立完善的安全保证体系,制定严格的安全管理制度,遵守有关施工安全、防火、环卫的法律、法规,坚决杜绝重大伤亡事故的发生,保证安全施工、文明施工。

3.4 科技先导、争创一流

采用先进的施工技术,科学合理地确定施工方案,在确保施工质量和效果的前提下,提高材料利用率和工作效率,降低施工成本,提高经济效益。

第四章  现场管理组织机构、劳动力组织

4.1现场管理组织机构网络图(见附表一)

4.2 现场项目部人员组成,略

4.3 施工劳动力

根据工程进度的实际需要,项目部有计划地从本公司劳务公司组织各施工施工工种,合理进行人员配置,保证工程按施工计划顺利进行。第X标段施工劳动力配备:

序号工种日出勤人数
1木工16
2瓦工9
3油漆工4
4涂料工7
5云石工2
6电焊工2
7电工2
8普通工5

第六章 工程施工方案及施工措施

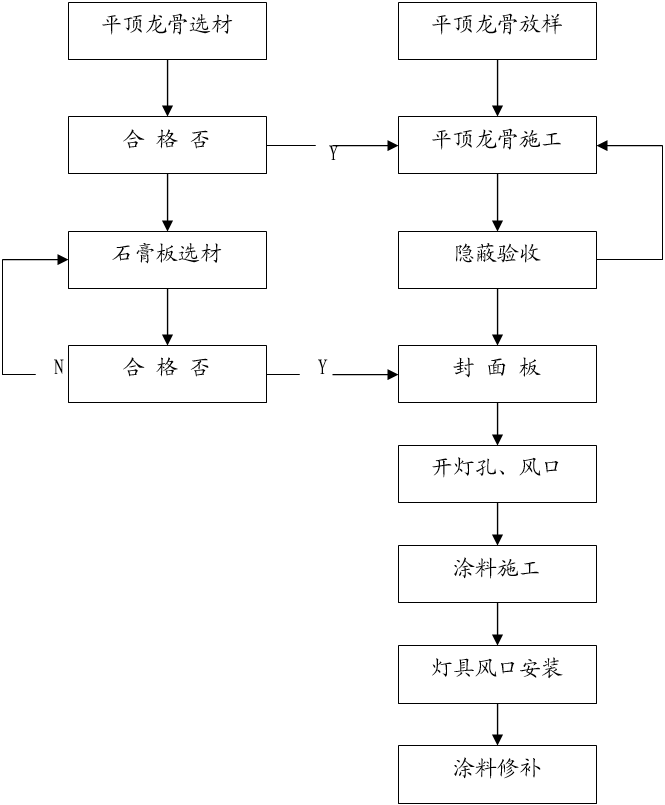

6.2轻钢龙骨石膏板天花施工

6.2.1.施工工艺

室内装修工程施工组织设计方案(项目概况/进度计划/质量保证体系等)
附件图片可编辑

6.2.2.操作要点

  • 主龙骨短向排列,且应考虑灯孔、风口及其他设备留孔位置。
  • 吊杆一般不应小于Ф6圆钢,净间距>1.0m用Ф8圆钢。膨胀螺丝应为Ф6。
  • 主龙骨安装采用射钉和膨胀螺栓固定,固定间距不大于50cm;次龙骨采用相应规格的自攻螺丝固定。
  • 吊杆间距不大于1200mm,吊杆离墙间距不大于300mm。
  • 主龙骨用料若无说明一般用H60不上人龙骨,中小龙骨间距一般为400mm。
  • 对顶内有对流风的平顶,应加设反撑。
  • 纸面石膏板安装边长与主龙骨应平行,板缝接口处应加龙骨。
  • 石膏板与墙面应留有空隙,大面积平顶应留有伸缩缝,一般单边长度控制在15m;面积控制在225平方米之内。
  • 自攻螺丝钉头宜略埋入板面,并不使纸面破损为度,钉眼应作除锈处理,并用石膏弹性腻子抹平。
  • 安装双层石膏板时,面层板与基层板的接缝应错开,不得在同一根龙骨上接缝。
  • 自攻螺丝长度应根据板厚确定,且与面板边距离10-15mm为宜,板边钉距为150-170mm,板中钉距为200-300mm。 l.大面积平顶应考虑起拱度。

6.2铝合金活动平顶施工

室内装修工程施工组织设计方案(项目概况/进度计划/质量保证体系等)
附件图片可编辑

6.2.2.操作要点

  • 排板依据为铝合金面板的模数、并考虑灯孔、风口及其他设备留孔位置以及美观与合理性。
  • 吊杆可用#8镀锌或Ф6圆钢(视吊杆长度而定)、Ф6膨胀螺丝。
  • 根据墙上吊顶的安装水平标高线,用钢钉将铝边龙骨钉固于墙面上,钉距以30~40cm为宜。边龙骨应钉平直、牢固。
  • 安装主龙骨时,必须拉十字调平通线。相邻主龙骨的腹部孔槽必须调在一直线上,并应拉通线控制孔位。吊筋绷紧,可用撑木绑扎在吊筋上。主龙骨接头应平整。
  • 安装次龙骨时,如果采用腹部带孔槽的主龙骨,次龙骨则控制主龙骨间距。第一根次龙骨应两端带钩,将钩插入主龙骨孔槽内,第二根次龙骨可两端不带钩交错安装
  • 金属面板安装的一般方法:先从中线部分开始往两边安装,大面积整块安装完毕后,再安装墙边、灯孔、检修口等特殊部位。安装时先将吸音板侧面凹槽对准主次龙骨的翼缘轻轻插入,然后再安装插片和另一块吸音板。在相邻次龙骨上的吸音板安装完毕后,方能安装第二根次龙骨,并依次进行。
  • 吊杆间距不大于1200mm,大面积平顶应起拱。
  • 放置面板时,应先放置要开孔的面积,并配合安装开孔,待安装完工后,再放置其他面板。

6.3石材墙面施工

6.3.1.施工工艺,流程图见附件

6.3.2.操作要点

  • 加工图除应遵循图纸要求外,还需按实际情况调整,且应有设计师认定。
  • 首先将基层表面的灰尘、污垢和油渍清除干净,并浇水湿润;对于表面光滑的基面进行凿毛处理;对于垂直度、平整度偏差较大的基层,表面进行剔凿或修补处理。
  • 厂家加工必须严格按加工图编号加工,以保证花纹的统一,对于墙、地面大面积用料,宜采用同矿区、同采矿点的原料加工,以保证饰面的一致性。
  • 钢架应采用镀锌钢材,电焊后应补作防锈防腐工作,并作隐蔽验收记录。
  • 钢架制作先立直挡,再立横挡,横挡间距按块板高度,直挡用料应计算,横挡一般用<50。
  • 干挂石材采用不锈钢锚固件,每块板不少于2个挂点,板侧钻孔应注意损坏板面。
  • 干挂石材施工完成后,在板缝内嵌好填充条,然后打胶。
  • 打胶前应作好石材板面清洁保护措施。

6.4石材地坪施工/6.5地砖地坪施工/6.6木门安装/6.7乳胶漆施工/6.8木制品油漆施工(清水)安装工艺及详细流程图(可编辑的),详见附件。

室内装修工程施工组织设计方案(项目概况/进度计划/质量保证体系等)
室内装修工程方案施工设计施工组织计划(项目概述/质量控制/人员安排/工期控制等).doc¥6.00
月度会员¥1.20
季度会员免费
年度会员免费
终身会员免费
密码 zzptech.com 大小 0.33MB 页码 60P 价格 ¥6.00
已付费?登录刷新

6.9 雨雪天、夜间、冬季施工技术安全措施

  1. 雨雪天施工时,施工人员必须做好防滑措施,并且不宜带电操作,露天使用的机械设备必须做好防雨措施。
  2. 若工程需要,确需在夜间施工时,必须在施工作业场所附近,设置充足的照明,并且照明装置必须进行接地,做到安全可靠。
  3. 机械设备的冬季使用,应执行《建筑机械冬季使用的有关规定》。
  4. 冬季在露天施工,如气焊设备的软管和回火防止器冻结,可用热水、蒸汽等进行化冻,严禁用火焰烧烤。

6.10 防台防汛期间安全技术措施

  1. 避雷装置在雷雨季节前,必须进行一次预防性试验,并测量接地电阻。
  2. 在施工中期,要及时安装地下室排污泵,以防暴雨后地下室进水,并且做好材料间的防水措施。
  3. 在吊平顶内敷设的管道、通风等管子,必须设置防晃支架,防晃支架的材质及加工尺寸应符合设计要求。
  4. 在潮湿环境下进行电气作业,尤其在使用移动或手提式电动工具时,必须加装漏电保护器,并且穿绝缘靴,站在绝缘台上。

相关文章

  • 模块化机房建设实施建议:装修、底座及消防

    模块化机房建设实施建议:装修、底座及消防

    本”微模块数据中心、双排模块化机房效果图及整体解决方案“是基于真实案例——一新建档案馆的数据机房,结合众平网站分享的需要,做了一定的删减发表,原文档**数据中心方案书共 90 页,登陆即可下载。本页文章是系列文章最后一篇,内容为模块化机房项目实施中的一些建议,包括装修方案、消防建议及底座安装等。系列文章列表: 1. 模块化机房机柜底座 根据GB 50174-2017《数据中心设计规范》等相关标准要求,机房需考虑“防静电”措施,若机房整体规划铺设“防静电地板”,微模块数据中心应根据“柜位”数量定制…

  • 中学校园一卡通系统解决方案:多校区互联

    中学校园一卡通系统解决方案:多校区互联

    本文之中学校园一卡通解决方案是一种常见的、常规的、投资较低的传统一卡通解决方案,应当说是适用于大多数学校的,本篇分享该系统如何实现一卡通的多校区互联 1. 一卡通系统多校区互联技术实现 构建覆盖各机构的统一网络体系,是一卡通应用的重要环节。一般情况下,分支机构通过各自所在地的网络运营商接入互联网,使用 VPN(虚拟隧道专用网络)技术进行总部和分支机构之间的网络互联。VPN 隧道可视作总部和分支机构的专用数据通道,在开放的互联网上虚拟出逻辑隔离的数据通道,可有效保障跨地域异构网络之间的通信安全性。…

  • 智慧园区解决方案:系统组成架构

    智慧园区解决方案:系统组成架构

    本智慧园区系统采用开放式架构,以网络化传输、数字化处理为基础,具有强大的集成能力,在人员/车辆管理向门禁控制、图像监控、报警联动、大数据分析、人工智能等应用领域的广泛拓展与延伸,提高了对内部/外部人员/车辆的管理效率,同时客户可获得更便捷的操作与更智能的决策支持,从而实现更高效的安全管理。文章列表: 1. 智慧园区的系统架构 系统采用开放式架构,以网络化传输、数字化处理为基础,具有强大的集成能力,在人员/车辆管理向门禁控制、图像监控、报警联动、大数据分析、人工智能等应用领域的广泛拓展与延伸,提高…

  • 弱电综合管网及布线工程的系统试运行、检测和竣工验收

    弱电综合管网及布线工程的系统试运行、检测和竣工验收

    本文分享之内容是《建筑弱电工程施工及验收规范》中的一部分,上文提到了弱电综合管网及布线工程的一般规定和施工准备、弱电综合管网及布线工程的施工规范,本篇继续分享综合布线工程的系统试运行、检测和竣工验收规范。 1.系统调试与试运行 1.1系统调试包括区域综合外网工程、室内综合管网工程的安装调试和综合布线工程的电气性能自检调试。 1.2区域综合外线工程系统安装调试应符合下列要求: 管道容量、位置、敷设方式及路由、坐标和高程应符合设计要求,室外配线设备的安装位置、容量、线缆出入方式等符合设计要求,安装偏…

  • 机房新风制冷系统建设方案,冷量计算及设备选型

    机房新风制冷系统建设方案,冷量计算及设备选型

    机房的新风制冷系统实际上一个容易忽略但是非常重要的机房子系统,若没在前期考虑充分,做好新风制冷系统的话,后期改扩建会非常麻烦,笔者本人就曾遇到过类似难题。 1. 机房空调系统 根据规划布置高中部机房主要为微模块冷通道、机房大空间区域及配电室 3 部分供冷需求;初中部机房主要机房大空间区域供冷需求。两个数据机房均需建设一套新风系统,要求建设过程中符合相关安全要求。 要求数据机房空调系统能够实现主备功能,即主空调因特殊原因宕机后,备用空调能够自动接管工作,确保机房内温度正常设备能够正常运行,无需人工…

  • 数据中心机房供电方案:配电、UPS 系统设计

    数据中心机房供电方案:配电、UPS 系统设计

    本系列数据中心机房建设方案内容较多,包含了书一般机房项目中的装修方案、供配电系统、动环监控系统、防雷系统、机柜系统、制冷系统等,不过部分内容有些许过时,请酌情修改。本网站在分享时将原有序号进行了删减,本页内容是机房工程中的供配电、防雷系统部分,本方案之完整内容有: 1. 机房配电工程的建设内容 2. 机房配电系统设计依据 计算机机房电源设计标准应符合《智能建筑设计标准》(GB/T 50314-2000),甲级标准应符合下列条件: 计算机房供电标准应符合《电子计算机机房设计规范》(GB50174-…
